MYR: Det første gang teknologien brukes til å stabilisere vegtraseer i Skandinavia. Metoden bevarer myra som CO2-lager.

Ny metode kutter kraftig i CO₂ utslipp fra veibygging i myr

I løpet av et halvt år boret entreprenøren ned 20.000 betongpæler ned i en 450 meter lang og 20 meter dyp myr på Hadeland. Metoden kutter CO₂ utslipp med mer enn 30 prosent, sammenlignet med tradisjonell veibygging.

Publisert Sist oppdatert

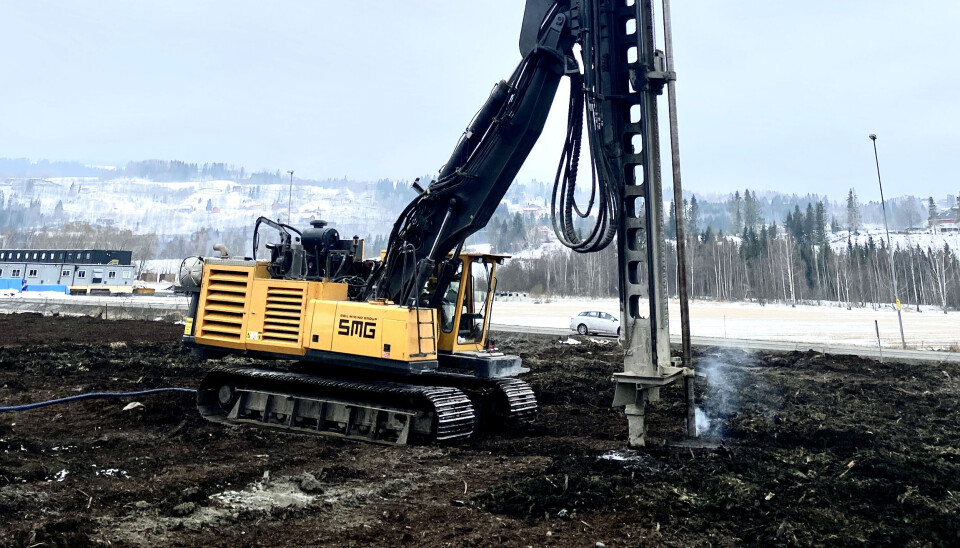

Meter for meter vispet boreriggen sement ned i den inn til 20 meter dype dyra på Hadeland, under veibygging på strekningen riksvei 4 Roa-Gran. Systematisk styrte operatøren fra svenske Soil Mixing Group boreriggen i et nøye planlagt mønster i et område på 30 meter ganger 450 meter. Målet var å sikre et stabilt fundament for den nye motorveien på riksvei 4.

Det omfattende arbeidet med å stabilisere myra skjedde i løpet av fem hektiske måneder i 2022. Med siste betongpælen på plass, ble det kjørt på et to meter tykt lag med steinmasser og fiberduk for å presse myrsementpælene på plass.

Første gang

Byggeleder Tor Iver Steig i Statens vegvesen sier den nye metoden med å bygge vei gjennom myr ser ut til å fungere meget bra. Det er første gang metoden med å vispe sement ned i myr ved veibygging blir brukt i Norge og Skandinavia. Tidligere er den brukt i områder med kvikkleire og annen leire.

SEMENT: Myrpælene ble vispet ned for å stabilisere grunnen.

– Sammenlignet med å bygge en betongbru over myra, eller grave ut myrmasse, slipper vi ut minst 30 prosent mindre CO₂, sier Steig.

Han mener det lar seg gjøre å kutte utslippene med mer enn dette.

– Vegvesenet har sammen med andre offentlige byggherrer utviklet teknologi som kutter CO₂ utslippene fra grunnforsterkning med 40–60 prosent gjennom arbeidet med prosjektet KlimaGrunn, sier Steig.

Han har vært spent på om sementpælene ville stabilisere seg. Enkelte steder måtte entreprenørfellesskapet Hæhre/Isachsen erstatte noe steinmasser med lettere glassbetong for å redusere presset.

Det er rådgivningsselskapet Cowi som har prosjektert den nye metoden

– Metoden er ett resultat av at Statens vegvesen legger til rette for bærekraftige løsninger med fokus på reduksjon av CO₂, sier prosjektdirektør Frode Geir Bjørvik i Cowi.

Sammen med Soil Mixing Group og Hæhre/Isachsen har Cowi jobbet fram den bærekraftige løsningen som gir gode resultater i praksis.

– Vi kan utvikle erfaringene fra Hadeland videre i nye prosjekter, sier Bjørvik.

Åpner før tiden

Nå er strekningen på Rv. 4 Roa-Gran asfaltert, og klar for veiåpning i månedsskiftet oktober/november. Det er en måned tidligere enn planlagt.

Det er brukt 9000 tonn sement i arbeidet med å stabilisere myra på Roa. Sement er en klimaversting med store CO₂ utslipp i produksjonen.

Likevel går CO₂ regnskapet i solid pluss, ifølge Vegvesenet, på grunn av myras egenskap som CO₂-lager.

– Målinger viser at sementpælene ikke punkterer myra. Pælene er satt ned med en meters avstand. De presser myrmassene sammen uten at de slipper ut CO₂ i særlig grad, sier ytremiljø rådgiver Even Stensrud i Statens vegvesen.

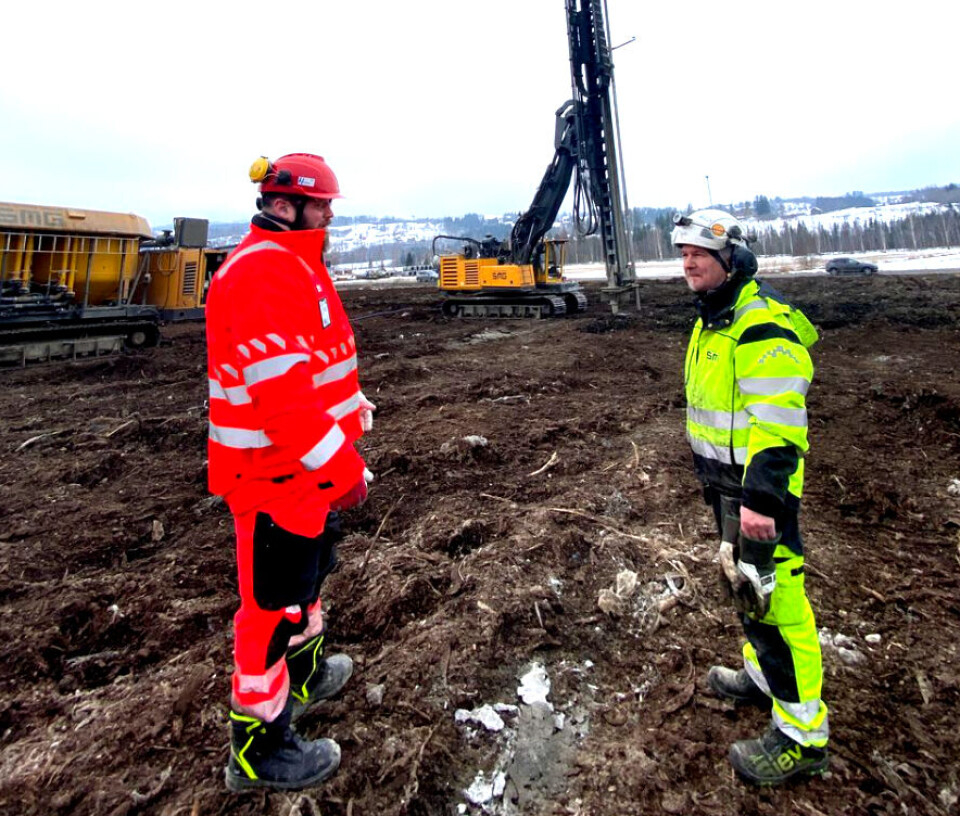

I ARBEID: Byggeleder Tor Iver Steig (t.v.) og Mats Eriksson i Soil Mixing Group fulgte med i arbeidet med å lage myrpeler på ny Rv. 4 på Hadeland.

90.000 kubikkmeter

Alternativet med å bygge betongbru ville økt CO₂-utslippene enormt. Entreprenøren måtte ha fjernet 90.000 kubikkmeter CO₂ lagrende myrmasser hvis de skulle ha gravd ut myra og kjørt på steinmasser.

– Den siste metoden ville vært mer utfordrende. Det ville vært krevende å kjøre bort 9000 lastebillass med myr, sier Stensrud.

Vegvesenet har etablert et måleprogram hvor de skal overvåke myra.

– Vi skal se hvordan veien påvirker myr og vann i nærheten. Foreløpig er målingene fine, sier Stensrud.

– Hvor dyrt er det å bygge vei på sementpeler sammenlignet med masseutskifting og brubygging?

– Vi regnet det til å være noe dyrere. Samtidig viste myra seg å være dypere enn det vi hadde beregnet, sier Steig.

Vekker interesse

Myr-arbeidet i Rv. 4 prosjektet vekker interesse. Det er flere som vil vite mer om erfaringene Vegvesenet har gjort. Det kommer derfor til å bli laget en erfaringsrapport.

Ytre miljørådgiveren i Vegvesenet tror bruk av myrpæler kan bli en foretrukket metode når det må bygges vei gjennom myr.

– Vi må knuse noen egg når vei gjennom myr er den beste løsningen etter en totalvurdering. Vi klarer ikke å unngå at plantelivet blir ødelagt der vi fører frem veien. Samtidig gjør metoden at vi ikke ødelegger myrmassene videre nedover. Slik klarer vi å bevare karbonlageret i stor grad, sier ytre miljørådgiver Even Stensrud.
